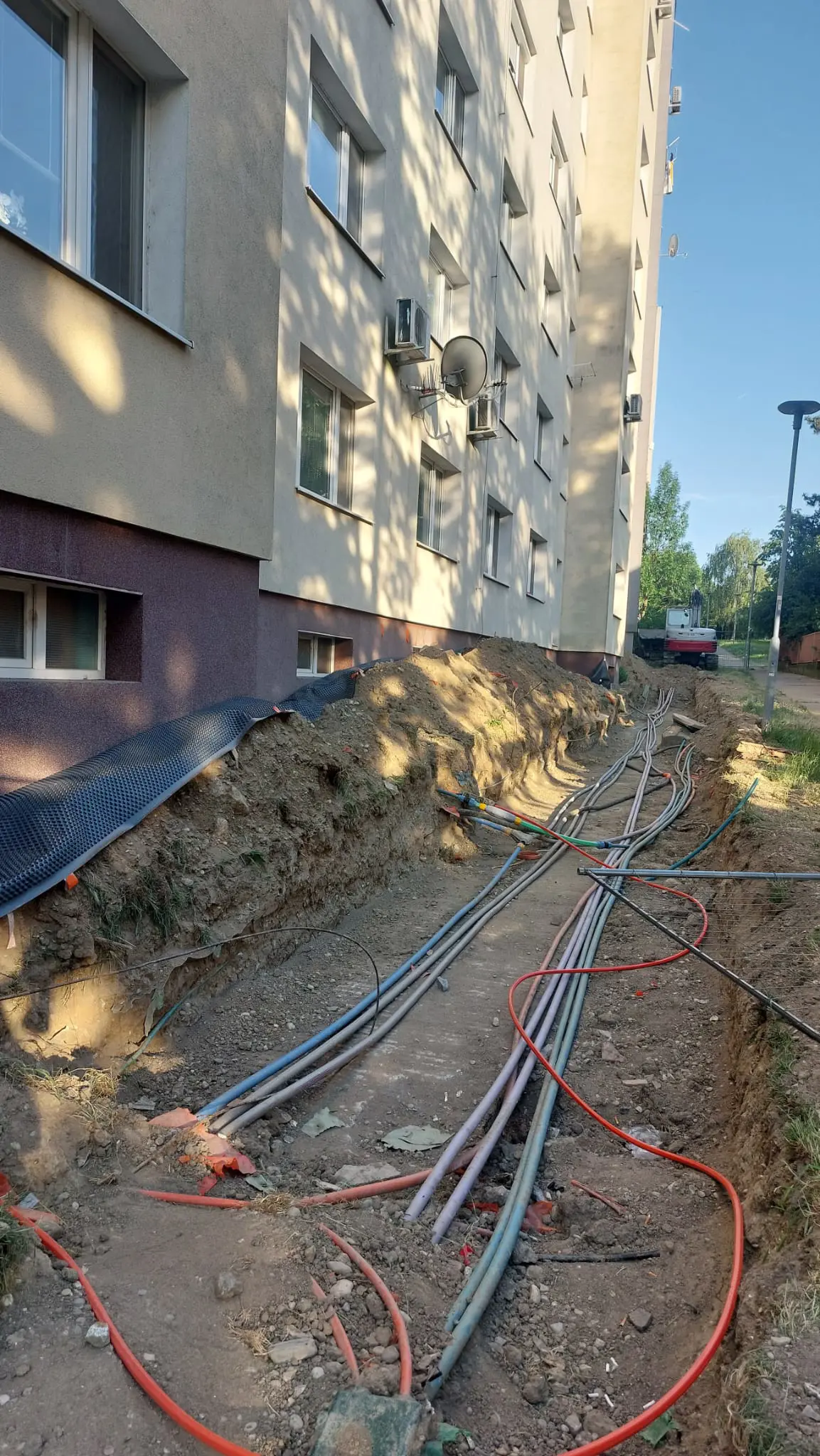

Výmena rozvodov tepla a teplej vody v Lamači pokračuje ďalšou fázou
Dátum: 18. 6. 2026
Prinášame Vám upravený harmonogram prác, ktorý pripravila spoločnosť Výroba tepla Lamač, s. r. o. (VTL). O konkrétnych odstávkach v dotknutých bytových domoch bude VTL vopred informovať aj prostredníctvom oznamov na vchodových dverách.
- Príprava na zahájenie stavby (25. 05. – 30. 05. 2026)
1. ETAPA (25. 05. – 25. 06. 2026): Vetva Studenohorská od č. 71 po objekt OST 22
2. ETAPA (15. 06. – 15. 07. 2026): Vetva Studenohorská od č. 22 po č. 34
3. ETAPA (22. 06. – 13. 07. 2026): Vetva Na barine
4. ETAPA (03. 08. – 01. 09. 2026): Vetva Studenohorská od objektu OST 22 po č. 19 (rozvody od č. 41 vyššie už boli v minulosti menené a ich ďalšia výmena v rámci tohto projektu nie je v pláne, to znamená, že etapa by mala skončiť pri č. 41)
5. ETAPA (20. 08. – 18. 09. 2026: Vetva Studenohorská od č. 20 po č. 2
Dokončenie spätných úprav po výkopoch, výsev trávnika, odstránenie dočasného dopravného značenia a prechodových lávok a príprava na odovzdanie po spätných úpravách: 1. ETAPA do 31. 07. 2026, 2. ETAPA do 31. 08. 2028, 3. ETAPA do 30. 09. 2026, 4. a 5. ETAPA do 31. 10. 2026.
Digitalizácia tepelného hospodárstva v Lamači
V Lamači aktuálne prebieha postupná digitalizácia systému dodávky tepla, ktorá prinesie modernejšie riadenie prevádzky, presnejšie merania aj komfortnejšie služby pre odberateľov. Projekt zahŕňa budovanie rozvodov signalizačného vedenia porúch, komunikačných a silových rozvodov, vďaka ktorým budú jednotlivé objekty v mestskej časti prepojené do jednotného systému.
Nová infraštruktúra umožní efektívnejší zber dát z meračov tepla, vodomerov a ďalších technológií využívajúcich dátový prenos. Súčasťou modernizácie sú aj nové merače tepla s možnosťou diaľkových odpočtov. Tie výrazne obmedzia potrebu vstupu pracovníkov prevádzky do bytových domov a zároveň umožnia presnejšie sledovanie spotreby tepla v reálnom čase.
Významným prínosom digitalizácie bude aj lepší monitoring celej prevádzky. Nasadenie diagnostických nástrojov pomôže rýchlejšie odhaliť poruchy či neštandardné prevádzkové stavy, čo prispeje k spoľahlivejším dodávkam tepla a efektívnejšiemu riadeniu systému. Moderné technológie zároveň umožnia optimalizovať spotrebu energií a procesných médií, čo môže mať pozitívny vplyv aj na konečnú cenu tepla pre odberateľov.
Výhody pocítia aj samotní obyvatelia. V budúcnosti budú môcť prostredníctvom klientskeho portálu sledovať svoju spotrebu tepla priebežne a transparentne. V spolupráci s prevádzkou bude zároveň možné flexibilnejšie nastavovať technické parametre odberu tepla s cieľom znižovať náklady domácností.
Aktuálne prebieha realizácia digitalizácie na vetvách Heyrovského, Bakošova, časti Studenohorskej ulice a Malokarpatského námestia. Na týchto miestach sa postupne budujú meracie uzly a digitalizujú jednotlivé kompaktné odovzdávacie stanice tepla (KOST) aj odberné miesta.
